Piotra 4: zakończyliśmy V etap budowy!

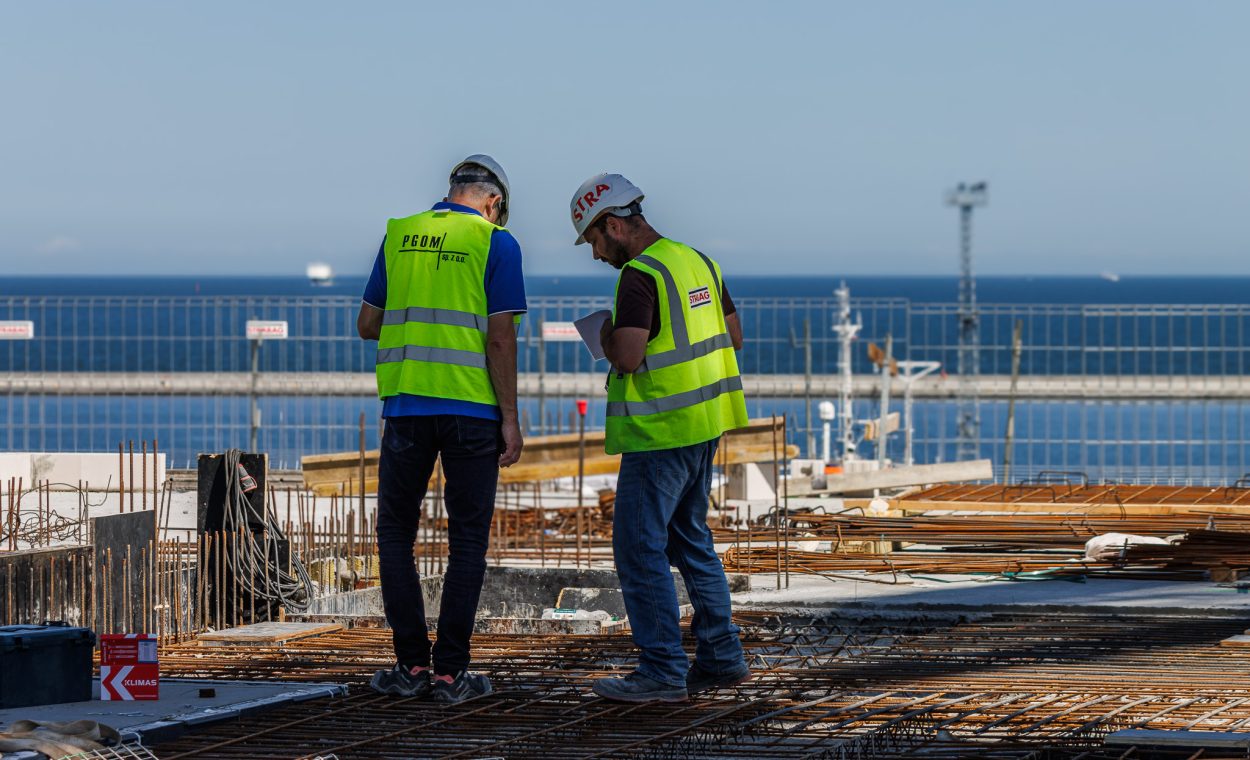

Zakończyliśmy kolejny, czyli V etap realizacji inwestycji Piotra 4. Stan budowy w dniu 1 lipca osiągnął 67%.

Co nowego na budowie?
✅ Zakończyliśmy strop nad piętrem +6
✅ Trwa montaż okien pięter 4-5
✅ Kontynuujemy prace nad ścianami działowymi i tynkami
✅ Rozpoczęliśmy prace elewacyjne na poziomie 1-4
✅ Trwa montaż instalacji sanitarnych i elektrycznych od kondygnacji -2 aż po poziom +4

Co przed nami? Zajrzyjmy w harmonogram
Kolejne planowane etapy realizacji inwestycji Piotra 4 to:
VI etap, 11% – do 14.08.2025 r.
roboty budowlane – stan surowy zamknięty
VII etap, 12% – do 13.10.2025 r.
roboty wykończeniowe – zakończone tynki i posadzki w mieszkaniach
VIII etap, 10% – do 30.01.2026 r.
zakończenie robót budowlanych, pozwolenie na użytkowanie
